?10月18日,電氣維修班班長李兵在例行巡檢,當巡檢到2#煤磨引風機電機時,他覺得電機聲音有點異常,振動也較往常略有增大,經用聽診器仔細診聽電機兩端軸承后,判斷為電機軸承聲音異常,有可能是缺油或磨損,將該情況立即匯報給熟料部電氣主管,兩人再次確認后決定給電機兩端軸承補油進行觀察。電機經補油后異常響聲有所降低,但第二天聲音異響又升高,且電機軸承溫度在逐漸上升。隨將該情況報告給設備部,并與設備部技術人員一起對該電機進行會診,最后確認為電機軸承有問題,采取勤補油,強制風冷的措施監控運行,并聯系維修廠家確定軸承備件及商討維修方案。
10月21號,由設備部和熟料部把近兩天電機運行情況向副總經理孔燕霞進行匯報,為防止電機軸承損壞程度突然惡化而導致電機燒毀的嚴重后果,決定進行計劃搶修。

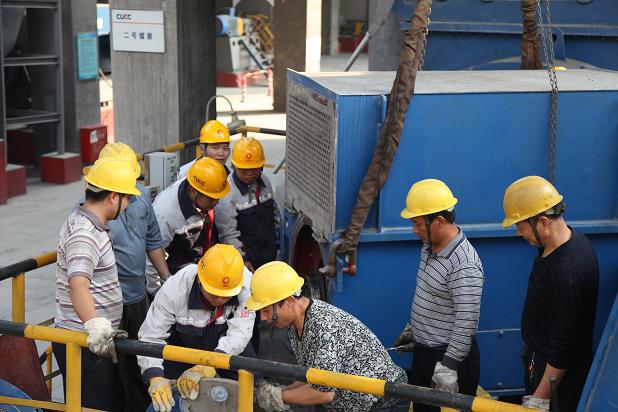

經過精心策劃,定于10月22號待煤粉頭倉、尾倉滿后進行有組織的搶修。熟料部部長劉彬、副部長田子謙、電氣主管魏佳亭和設備部領導一起又對搶修方案進行了詳細研究,對搶修人員做了具體分工,盡可能的縮短停機時間。22日早上,組織人員早早的將搶修所需的氧氣、吊葫蘆等設備放置到現場,做好前期準備。14:30倉滿停機后,已等候在現場的維修人員按照分工進行停電、拆線,電機移位、拆連軸器…各項工作有條不紊的進行著,總經理助理、設備部部長張志偉、副部長張良玉也到現場進行指導與協調。為了趕工作進度,設備部工程師欒江濤、汪紅芍,熟料部工程師徐波、維修工劉五慶、許東、單振偉、李兵、李金剛、仝運勛、張杰等同志一直在現場忙碌著,天漸漸地黑起來,到了吃晚飯時間,現場沒有一個人離開,所有人都堅守在自己的崗位上,不知疲倦地工作著···
19:30,隨著送電、試機指令發出,電機順利開機,軸承聲音、溫度正常,風機電流平穩,運行正常,檢修任務圓滿完成。在機器歡快的轟鳴聲中,大家面帶微笑的離開了現場。
這次搶修工作歷時5小時,由于提前發現設備異常,再加上周密安排,精心組織,比原計劃提前了3小時完成,沒有影響正常生產。因此,大家在日常工作中要嚴格落實“三級”巡檢制度,提高巡檢標準,加強責任心,及早發現隱患,為生產的穩定運行保駕護航。
?
?
